מחלקת פיקוח על הבניה
|
נושא |
פירוט |
זמן תקן במלל |
זמן תקן |
|---|---|---|---|
| בניה לא חוקית-פיקוח הנדסי | דיווח על בניה לא חוקית על ידי תושב או בעל תפקיד | 3 ימים |
00:03:00:00 |
| ליווי הביצוע על ידי הפיקוח | בדיקת שחרור או הקטנת ערבות | 10 ימים | 00:10:00:00 |
| מבנים מסוכנים | בדיקה של מפקח בנייה דיווח על מבנה מסוכן על ידי תושב או בעל תפקיד | מיידי | מיידי |
| טיפול בתלונה על מבנה מסוכן | מיידי | מיידי | |
| בדיקת מהנדס מבנים מסוכנים (קונסטרוקטור) | 2 ימים | 00:02:00:00 | |
| שימוש חורג | בדיקה של מפקח בנייה של קרקע או בבניין שהטענה כי השימוש בו לא הוגדר כפי שהוא כתוב בתוכניות הבניין | 14 ימים | 00:14:00:00 |
| תלונות על בניה בלתי חוקית (פיקוח) | טיפול בפניה בנושא פיצול דירה | 30 ימים |
00:30:00:00 |
מכרזי עיריית כפר סבא
|
נושא |
פירוט |
זמן תקן במלל |
זמן תקן |
|---|---|---|---|
| פרסום מכרז | |||
| מפגש מציעים למכרז | מפגש מציעים למכרז ממועד פרסום המכרז | 7 ימים |
00:07:00:00 |
| פניה למחלקה בנושא שאלות או הבהרות על המכרז | קבלת שאלות או הבהרות (על פי מסמכי המכרז) | 11 ימים |
00:11:00:00 |
| קבלת תשובות בנושא המכרז למשתתפים במכרז | ממועד פרסום המכרז תענה המחלקה על כל השאלות או הבהרות שהועברו אליה ותפיץ אותן למשתתפים. התשובות הופכות להיות חלק בלתי נפרד ממסמכי המכרז לאחר העברתן למשתתפים | 15 ימים |
00:15:00:00 |
| הגשה | הגשת המכרז ממועד פרסום המכרז | 25 ימים |
00:25:00:00 |
| ערבות מכרז | ערבות מכרז ממועד הגשת המכרז | 90 יום | 00:90:00:00 |
| עדכונים בנושא זכיות וסטטוס טיפול לאחר הגשת המכרז | לחץ כאן |
מחלקת רישוי עסקים
|
נושא |
טיפול ברשות המקומית |
טיפול גורמי ונותני האישור |
טיפול ברשות המקומית |
|---|---|---|---|
| תהליך טיפול לקבלת רישיון עסק מינימום זמן טיפול | 21 ימים | 30 ימים | 7 ימים |
| תהליך טיפול לקבלת רישיון עסק מקסימום זמן טיפול | 45 ימים | 90 ימים | 7 ימים |
| הודעה על דחיית הבקשה (כולל נימוקים בכתב) | 45 ימים |
--- |
--- |
| בדיקת תברואן בבית העסק | 10 ימים |
--- |
--- |
רישוי בניה

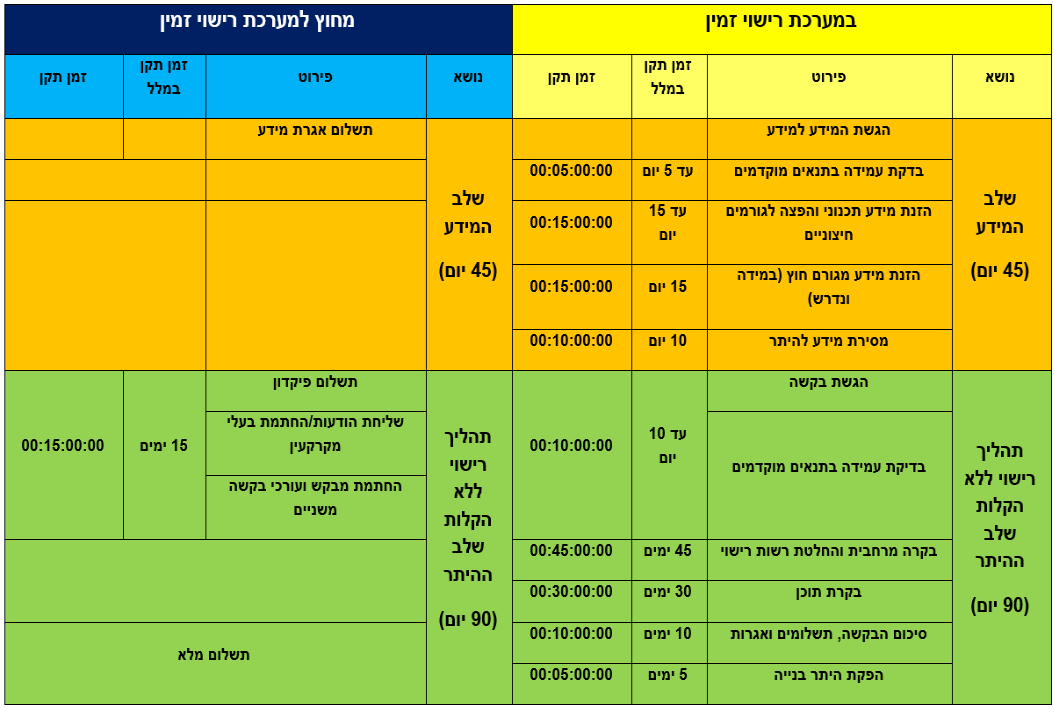

תהליך רישוי ללא הקלות:

*כל הימים הם ימי עבודה לא כולל שבתות וחגים.

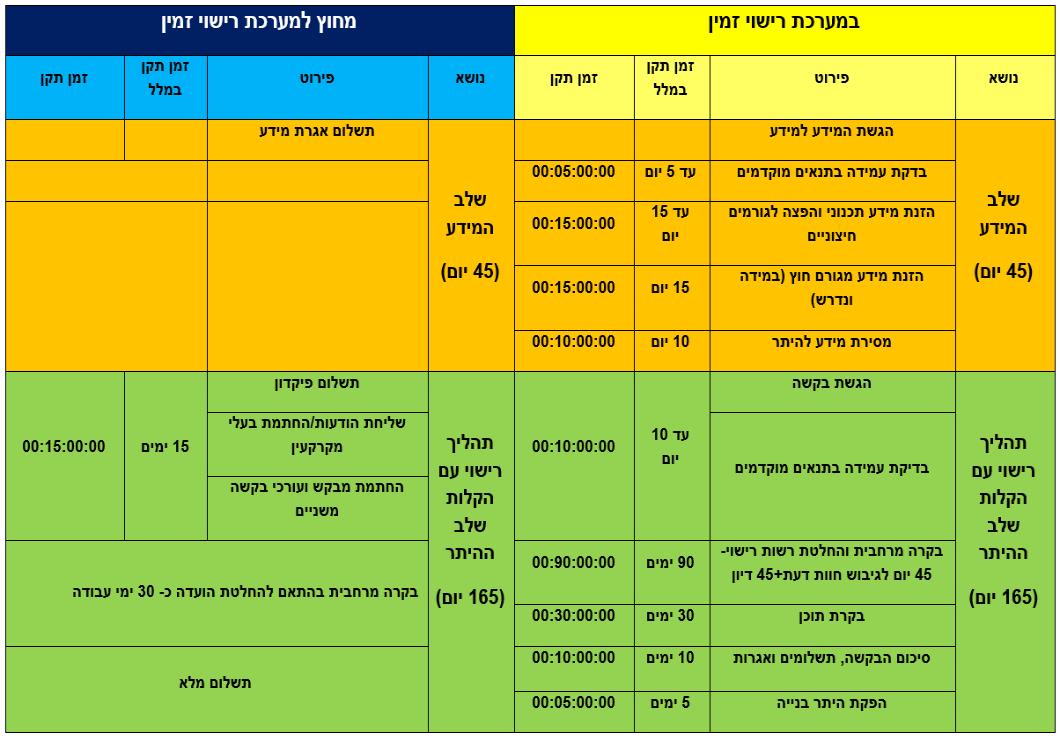

תהליך רישוי עם הקלות:

*כל הימים הם ימי עבודה לא כולל שבתות וחגים.
